川投资阳燃气电站2号机组首次并网一次成功

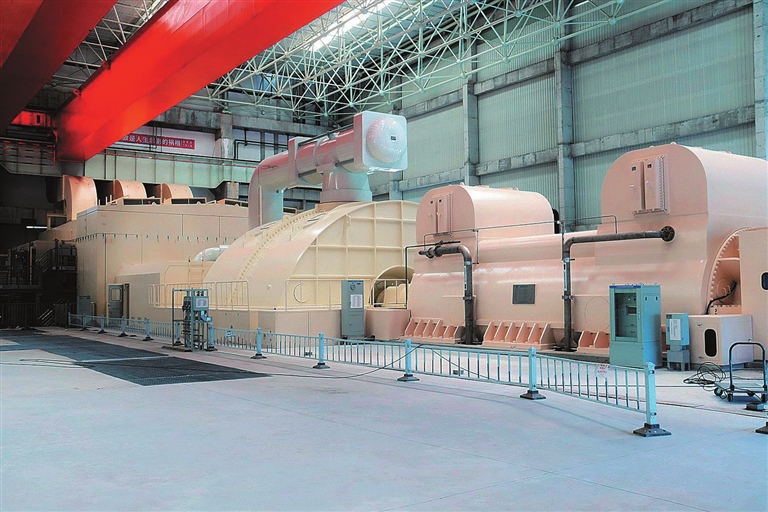

  2号机组。川投(资阳)燃气发电有限公司供图

  资阳日报讯(全媒体记者  阳 洋)8月29日,川投集团资阳燃气电站新建工程项目传来好消息:当天21时42分,2号机组首次并网一次成功!机组各系统参数正常,设备运行平稳,运行质量优良。

  川投集团资阳燃气电站新建工程项目是四川在“十四五”期间首批核准的燃气电站。今年6月,该项目1号机组率先投产运行,为迎峰度夏提供了有力支撑。此次2号机组并网一次成功,标志着川投集团资阳燃气电站作为四川电网重要骨干调峰电源的支撑性将进一步增强。

  据悉,迎峰度夏期间,川投(资阳)燃气发电有限公司在1号机组全力做好电力保供的同时,加紧2号机组施工组织,于7月30日实现机组低速盘车一次成功、8月5日实现机组高速盘车一次成功、8月8日实现燃机点火一次成功,8月28日通过启动验收委员会验收,顺利完成了整套启动前的各项准备工作。

  接下来,2号机组将有序推进并网调试相关试验和168小时试运行,确保双机按期投运,为保障四川电力安全稳定供应贡献气电力量。
